匈牙利计划与波兰合作伙伴引进美国小型模块化反应堆技术
7月31日路透社消息,匈牙利在引进小型模块化核反应堆技术上迈出关键一步,与波兰Synthos Green Energy公司展开合作。Synthos Green Energy公司拥有通用电气Vernova日立公司在中欧地区的技术权利。匈牙利核能开发公司Hunatom和Synthos公司签署了一份意向书,Synthos公司作为该地区BWRX - 300反应堆建设的项目开发商参与其中。匈牙利外交部长西雅尔多·彼得称:这项协议旨在启动将这项美国核技术引入匈牙利所需的技术、基础设施、资金和法律...
2025-08-03

匈牙利专家在俄完成培训 将为保克什二号核电站操作员授课
匈牙利专家的培训工作已在列宁格勒核电站新机组培训中心完成,后续他们将在机组控制室全尺寸模拟器上对保克什二号核电站的操作员开展培训。据《维拉格兹达萨格报》消息,此次培训在俄罗斯列宁格勒二号核电站进行,该核电站2018年和2021年投入运行的两台机组建设,是保克什二号核电站交钥匙投资的参考项目。自2022年起,定期举办为期两个月的理论和实践培训课程,专家们在此期间练习了偏离正常操作模式的场景以及控制室中的团队合作。此次培训由...
2025-07-22

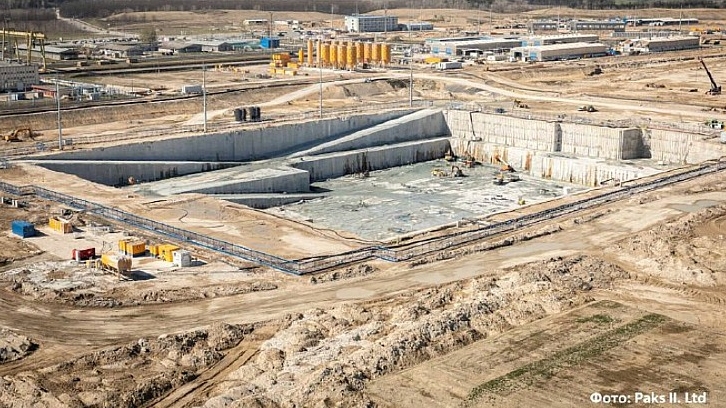

匈牙利原子能管理局批准恢复保克什核电站二号新机组施工
匈牙利原子能管理局(HAEA)已批准恢复保克什二号核电站项目计划中第一个新机组整个工作坑区的施工活动。今年1月30日,保克什二号核电站发生一起事故,南部突出的‘半岛’的两个角断裂,影响了700多米围墙的百分之零点五。此后,为确保工作坑壁稳定性,施工暂停。事故发生后,HAEA立即禁止保克什二号核电站继续对受坍塌影响的南墙施工,并要求其检查整个工作坑墙体的稳定性,加强潜在危险部位的稳定性,同时在向HAEA提交工作区墙体稳定性审查...
2025-06-24

匈牙利保克什核电站5、6号机组碱接收罐和储罐采购招标
组织名称原子能建筑出口股份公司国家俄罗斯, 匈牙利联系人伊万诺夫·安德烈·安德烈耶电话(831) 421-79-00电子邮件an.ivanov@ase-ec.ru地址俄罗斯联邦, 下诺夫哥罗德发布时间2025-05-20有效期至2025-06-19信息详情通知类型:合同通知投标类型:国际竞争性招标通知编号:829222描述:1. 承包商的名称、识别号码(根据国家法律规定)、地址(包括 NUTS 代码)、电话、传真号码、电子邮件和互联网地址,如果与可获得补充信息的服务不同,则提供以下信息:1) ...
2025-05-20

匈牙利保克什核电站5号机组反应堆主连接器密封面轮廓系统采购招标
组织名称俄罗斯原子能建筑出口股份公司国家匈牙利联系人孟希科夫电话(831) 421-79-00 分机 264-54电子邮件s.menshikov@ase-ec.ru地址俄罗斯联邦,下诺夫哥罗德发布时间2025-05-12有效期至2025-05-30信息详情通知类型:合同通知投标类型:国际竞争性招标通知编号:21688/497 巴克什米尔空军基地 5/P-24描述:1. 承包商的名称、识别号码(根据国家法律规定)、地址(包括 NUTS 代码)、电话、传真号码、电子邮件和互联网地址,如果与可获得补充信息的服务
2025-05-12

保克什核电站六号机组反应堆容器开始生产
匈牙利保克什核电站六号机组(保克什二期项目第二号机组)反应堆压力容器部件的锻造工作已在俄罗斯开始。位于圣彼得堡的AEM-Spetsstal工厂(隶属于俄罗斯国家原子能公司机械制造部门)的工人们已开始锻造一批总重约600吨的毛坯,这些毛坯将用于生产反应堆容器的部件。构成反应堆容器和容器底部的环件在锻造过程中承受着约12,000吨的压力。毛坯达到所需形状后,这些部件将被转移到工厂的另一个部门进行机械加工。该设备最终重量近330吨,高度...
2025-04-10

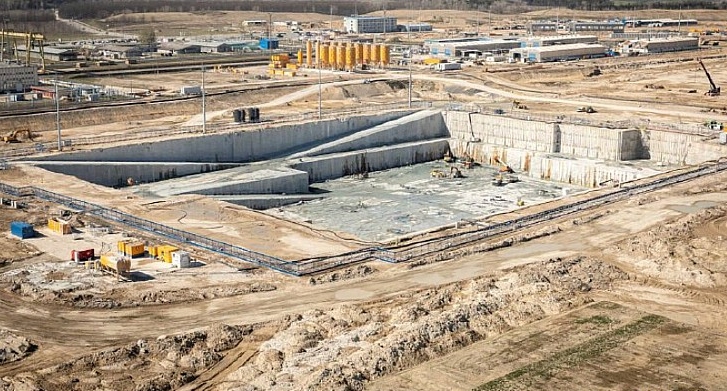

匈牙利保克什核电站二期项目挖掘工作已完成,正在等待第一批混凝土的许可
匈牙利的保克什二期新核电项目表示,第一批混凝土已准备好浇筑,但正在等待匈牙利原子能管理局的许可。(图片:ASE Rosatom)12 月,挖掘深度达 23 米的土壤开始进行,土壤加固工程所需的 75,000 根桩中超过一半已打入地下。第一台大型核电站设备——堆芯捕集器——于 8 月运抵现场。堆芯捕集器又称熔体捕集器,是一种由耐热钢制成的锥形容器,在极少数紧急情况下,它可以牢固地容纳堆芯熔体,防止放射性物质离开反应堆安全壳。匈牙利外交和贸易部长 P&...
2025-04-02

匈牙利和美国计划在西屋小型模块化反应堆上开展合作
近日,匈牙利外交和对外经济关系部长彼得·西亚尔托宣布,匈牙利计划与美国在核能领域开展合作,其中包括使用美国西屋公司的小型模块化反应堆(SMR)。
2025-03-06

欧洲法院总检察长支持奥地利诉匈牙利保克什核电援助案
2月27日,欧洲法院总检察长莱拉·梅迪纳发表意见,表示应支持奥地利对匈牙利保克斯二号(Paks II)核电项目国家援助合法性的上诉。
2025-02-28

匈牙利Paks II核电项目遭受政治动机反对,资金来源受关注
近日,匈牙利Paks II核电项目遭受了一系列政治动机的反对声音,而这些反对者的资金来源成为了公众关注的焦点。
2025-02-21

匈牙利帕克斯核电站占全国发电量的一半
MVM Paks 核电站于 2024 年关闭,发电量创历史第五高。
2025-02-13

保克什-2核电站施工现场土壤脱层不会对施工进度产生根本影响
正在建设中的匈牙利 Paks-2 核电站第五台发电机组的开挖坑内有一小块土壤剥落。根据匈牙利监管机构的决定,现场工作已暂停。俄罗斯原子能公司向塔斯社表示,这种情况并未对开挖坑的技术特性造成任何影响。
2025-02-13

匈牙利原子能监管机构下令暂停保克什核电站扩建工程部分建设
据当地媒体 2 月 7 日报道,由于施工坑南墙部分发生坍塌,匈牙利国家原子能管理局(OAH)下令部分停止保克什二号核电站(NPP)的建设。
2025-02-10

AFRY获得匈牙利MVM Paks核电站设计合同
AFRY已获得MVM NUKA的一份重要设计合同,用于重建匈牙利MVM Paks核电站(NPP)的控制电路。
2025-01-23

保克斯核电站项目即将迎来重要里程碑
匈牙利政府近日发布一项法令,决定在帕克斯核电站建设两台新核电机组,即帕克斯II项目,不惜一切代价推进该项目的实施。
2025-01-06

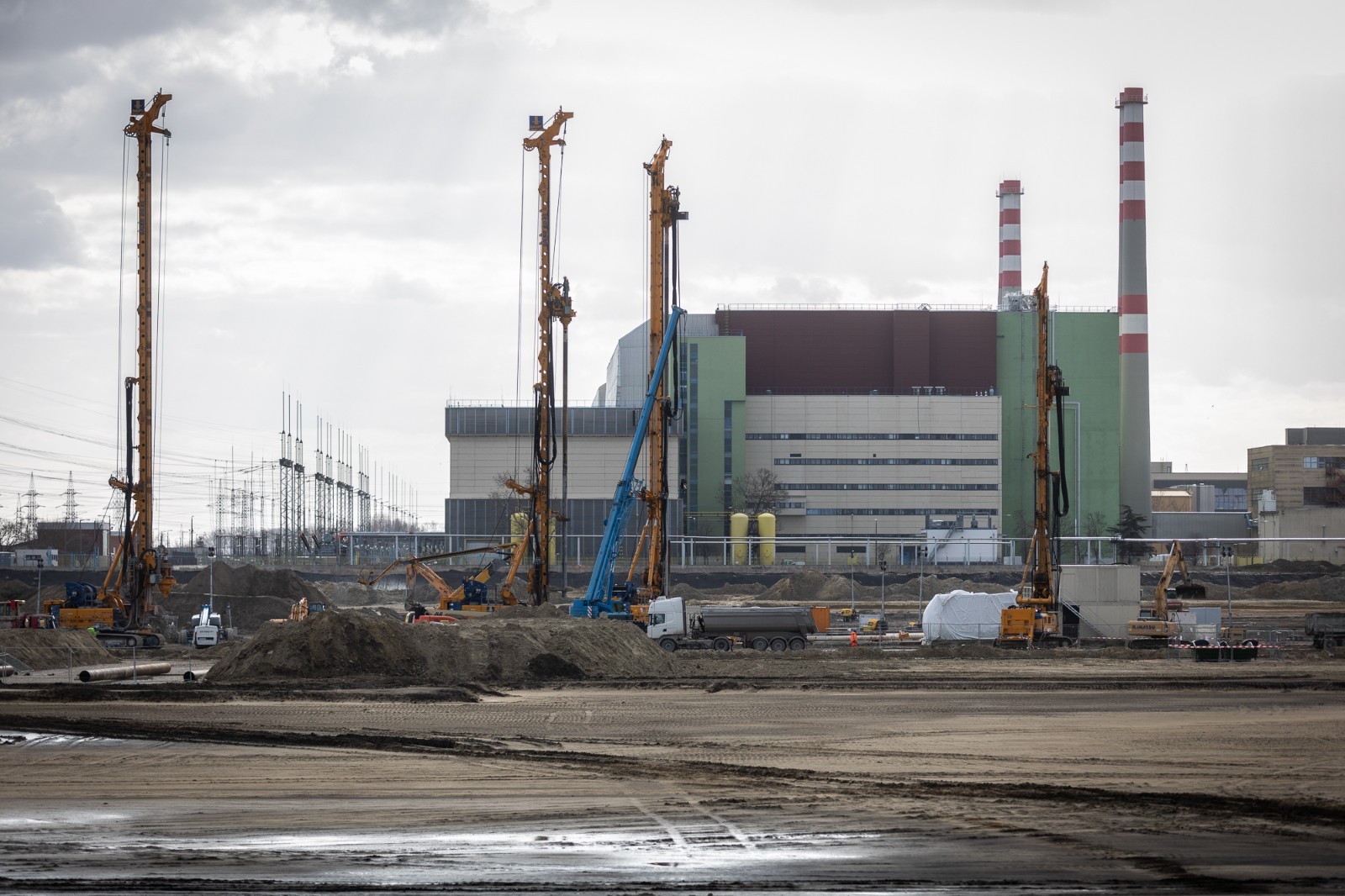

匈牙利“保克什-2”号核电站浇筑首批混凝土场地已完全准备就绪
俄罗斯国家原子能集团公司总裁阿列克谢·利哈乔夫表示,匈牙利“保克什-2”号核电站浇筑首批混凝土的场地已完全准备就绪。
2025-01-02

匈牙利外长:匈牙利正研究就保克什-2核电站对俄付款方案
匈牙利外交部长彼得·西雅尔多在接受俄罗斯卫星通讯社采访时表示,在美国制裁的背景下,匈牙利正在寻找方案,以解决就“保克什-2”核电站与俄罗斯原子能集团的财务结算,并期待取得积极结果。
2024-12-23

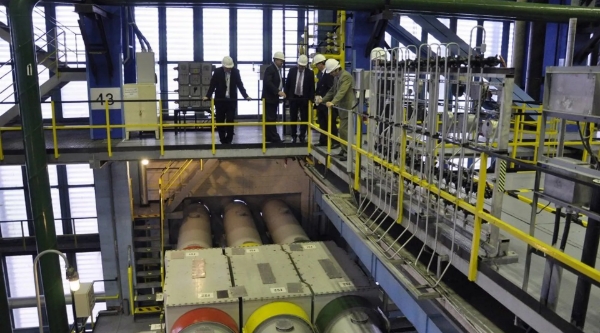

匈牙利外长:“保克什-2”核电站建设正快速推进,但需要讨论预算问题
匈牙利外长西雅尔多∙彼得在接受俄媒采访时说,匈“保克什-2”核电站建设推进“相当快”,但将需要讨论其造价变化问题。
2024-12-23

白俄罗斯专家研究了匈牙利在放射性废物管理领域的经验
白俄罗斯-匈牙利核能领域合作工作组下一次会议于12月9日至10日在匈牙利举行。
2024-12-17

白俄罗斯有意扩大与匈牙利在核能领域的合作
白俄罗斯能源部新闻处称,白俄罗斯希望扩大与匈牙利在核能领域的合作。
2024-12-12

匈牙利保克什二号新核电站将于2025年初浇筑首批混凝土
匈牙利外交和贸易部长彼得·西亚尔托表示,在该国国家原子能机构批准初步安全报告后,保克什二号新核电站将于 2025 年初浇筑首批混凝土。
2024-12-03
